BAUTAGEBUCH - Erweiterung Rathaus

Wir möchten Sie an den baulichen Entwicklungen zum
Erweiterungbau des Rathauses im Ortsteil Altenhaßlau teilhaben lassen.

Dokumentation des Baufortschritts - siehe Bildunterschrift

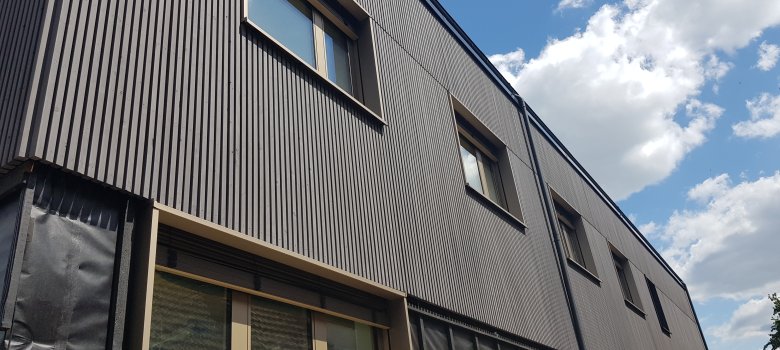

17.02. - 21.02.2025 | DIV. ARBEITEN AM UND UM DAS DACH

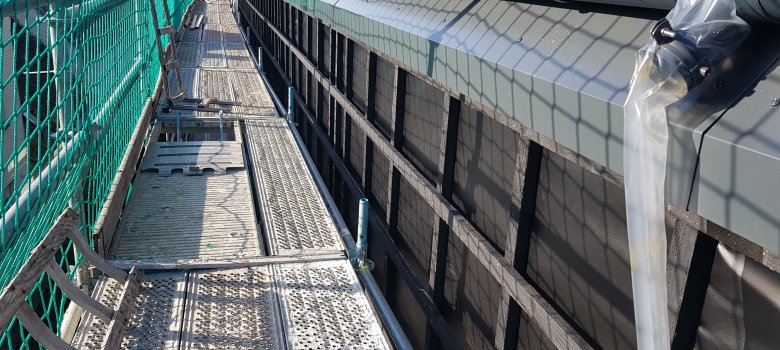

Vorbereitung der Unterkonstruktion für die PV-Anlage

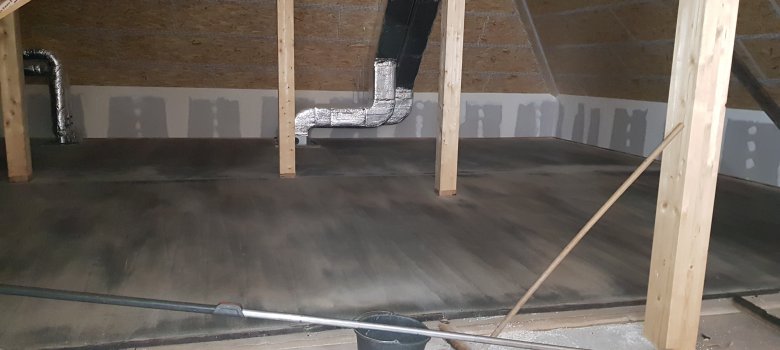

Wärmedämmung: Verlegung von 135m² Steinwollplatten auf dem Flachdach
Lüftungsarbeiten im Dachgeschoss

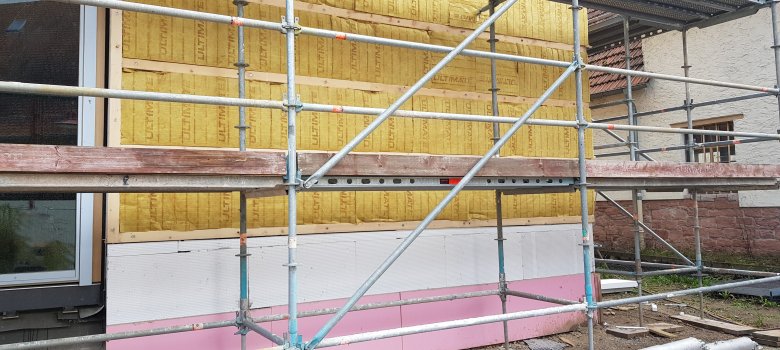

03.02. - 14.02.2025 | FASSADENARBEITEN

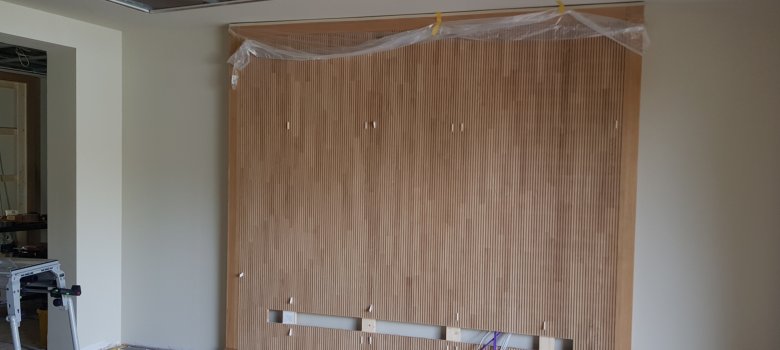

Anbringung der Unterkonstruktion für die Fassade

27.01. - 31.01.2025 | BEGINN DER AUFZUGSARBEITEN

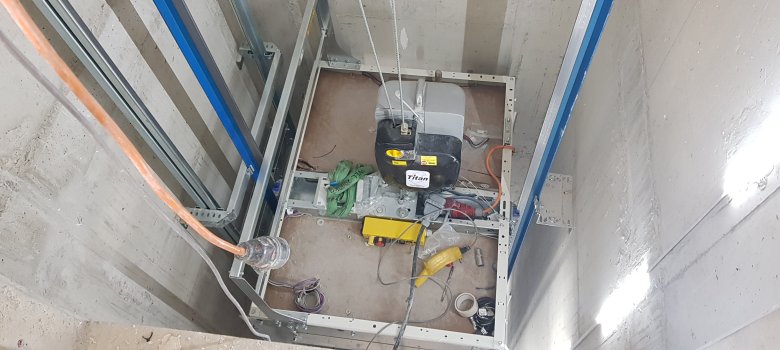

Einbau Seilantrieb
Einbau Führungsschienen

27.01. - 31.01.2025 | BEGINN DER GUSSASPHALTARBEITEN

Einbau von 638m² Ausgleichsschüttung und Verlegung von Dämmplatten für einen erhöhten Trittschallschutz
Dämmplatten EG Flur

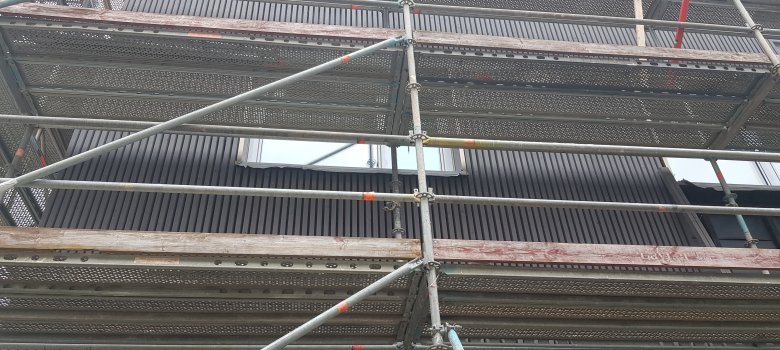

13.01. - 31.01.2025 | DACHARBEITEN

Verlegung von 790m² Aluminium-Stehfalz-Profiltafeln

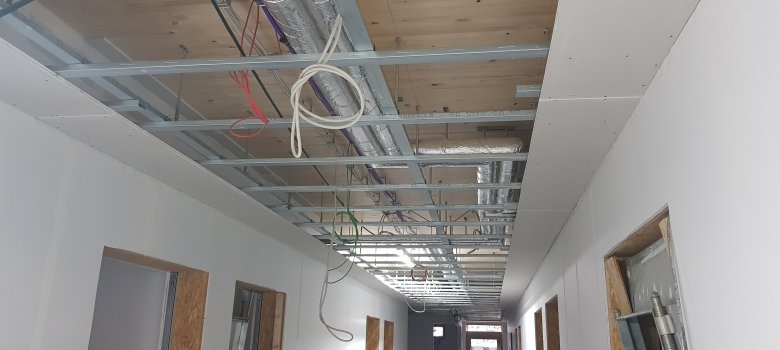

21.10.2024 - 10.01.25 | TROCKENBAU-, ELEKTRO- UND HLS-ARBEITEN

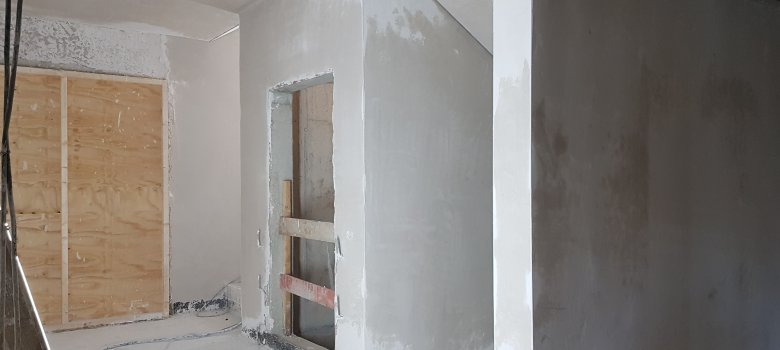

Putzarbeiten Treppenhaus
Montage von Installationselementen und Schmutzwasserleitungen
Einbringen der RLT-Geräte

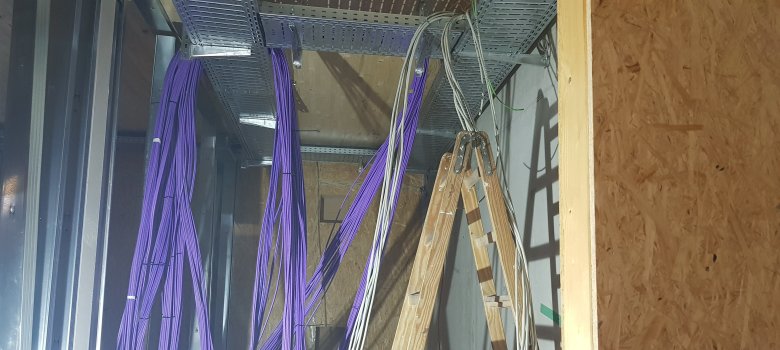

Start der Elektroarbeiten am 11.11.2024
Dokumentation des Baufortschritts - siehe Bildunterschrift

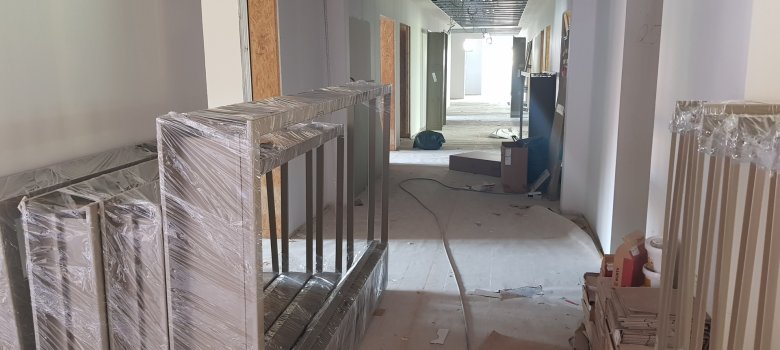

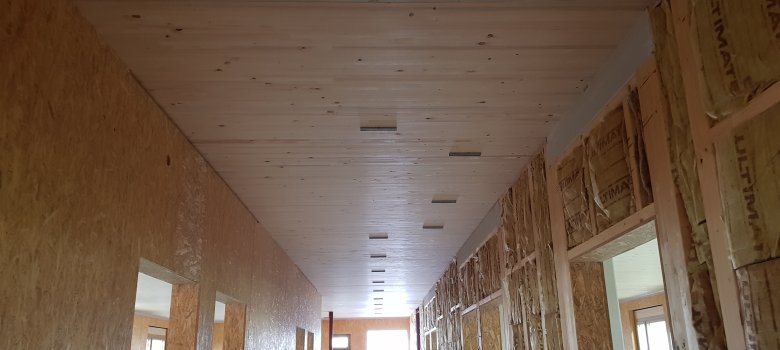

Flur EG: Trockenbauarbeiten
Dokumentation des Baufortschritts - siehe Bildunterschrift
Raumlufttechnik: Installation der Verteilleitungen
Dokumentation des Baufortschritts - siehe Bildunterschrift
Raumlufttechnik: Installation der Verteilleitungen
Dokumentation des Baufortschritts - siehe Bildunterschrift
Trockenbauarbeiten | hier: Büro Zentrale

14.10. - 18.10.2024 | BEGINN FASSADENBAU SOWIE HEIZTECHNIKARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Montage Befestigungsschienen
Dokumentation des Baufortschritts - siehe Bildunterschrift
Sockelausbildung aus Polystyrol-Hartschaumplatten sowie Unterkonstruktion mit Wärmedämmung

30.09. - 11.10.2024 | FENSTER- UND DÄMMARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Brandschutzbekleidung an Stahlträgern / Stahlpfosten
Dokumentation des Baufortschritts - siehe Bildunterschrift
Dämmarbeiten im Dachgeschoss
Dokumentation des Baufortschritts - siehe Bildunterschrift
Dämmarbeiten im Obergeschoss
Dokumentation des Baufortschritts - siehe Bildunterschrift
Fenstereinbau

23.09. - 27.09.2024 | FENSTER- UND DACHARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Lieferung der ca. 45 Holz-Alu-Fenster
Dokumentation des Baufortschritts - siehe Bildunterschrift
780 m² Dachschalung aus Holzfaserdämmplatten

09.09. - 20.09.2024 | ARBEITEN AM DACHSTUHL

Dokumentation des Baufortschritts - siehe Bildunterschrift
Montage der Pfetten
Dokumentation des Baufortschritts - siehe Bildunterschrift
ca. 4,5 m hohe First-Innenstützen
Dokumentation des Baufortschritts - siehe Bildunterschrift
Anlieferung der Sparren / Pfetten für das Satteldach
Dokumentation des Baufortschritts - siehe Bildunterschrift
u.a. Wandmontage im Dachgeschoss
Dokumentation des Baufortschritts - siehe Bildunterschrift
Montage Deckenelemente über dem 1. Obergeschoss

02.09. - 06.09.2024 | ARBEITEN AM 1. OG

Dokumentation des Baufortschritts - siehe Bildunterschrift
1. Obergeschoss
Dokumentation des Baufortschritts - siehe Bildunterschrift
Montage des 1. Obergeschosses

26.08. - 30.08.2024 | ARBEITEN AN DER DECKE ERDGESCHOSS

Dokumentation des Baufortschritts - siehe Bildunterschrift
Erdgeschoss von Innen
Dokumentation des Baufortschritts - siehe Bildunterschrift
Verlegung einer Witterungs-Schutz-Bahn auf der Rohdecke
Dokumentation des Baufortschritts - siehe Bildunterschrift
Montage der Decken-Elemente vom Erdgeschoss

19.08. - 23.08.2024 | BEGINN DER ZIMMER- UND HOLZBAUARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Innerhalb von zwei Tagen stand das Erdgeschoss
Dokumentation des Baufortschritts - siehe Bildunterschrift
Anlieferung der Brettstapel-Deckenelemente...
Dokumentation des Baufortschritts - siehe Bildunterschrift
...mit einer Länge von bis 14 m

12.08. - 16.08.2024 | PRODUKTION DER FENSTER

Dokumentation des Baufortschritts - siehe Bildunterschrift
Im Hintergrund läuft die Produktion der Holz-Alu Fenster

05.08. - 09.08.2024 | AUFBAU GERÜST

Dokumentation des Baufortschritts - siehe Bildunterschrift
Arbeitsgerüst für die Fassadenarbeiten

29.07. - 02.08.2024 | ABDICHTUNGSARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
670 m² Abdichtung der Bodenplatte EG mit Bitumen-Schweißbahnen

01.07. - 26.07.2024 | TIEFBAUARBEITEN

In den letzten 4 Wochen fanden hauptsächlich Tiefbauarbeiten statt. Neben dem Aushub für Elektroschächte, Kanal und Leerrohre, wurden diese auch eingebaut. Auch für eine Anbindung an den "Altbestand" Rathaus und Zehntscheune wurde gesorgt.

Dokumentation des Baufortschritts


Dokumentation des Baufortschritts - siehe Bildunterschrift
Leerrohrverlegung Altbau Rathaus

24.06. - 28.06.2024 | FERTIGSTELLUNG ROHBAUARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Drohnenaufnahme 25.06.2024

17.06. - 21.06.2024 | FERTIGSTELLUNG TREPPENHAUS

Dokumentation des Baufortschritts - siehe Bildunterschrift
Fertigstellung Rohbauarbeiten Treppenhaus mit Aufzugsschacht

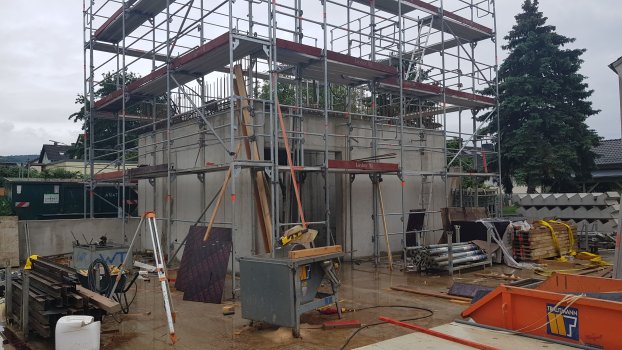

13.05. - 14.06.2024 | WEITERE SCHAL- UND BETONIERARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Treppenhaus mit Aufzugsschacht
Dokumentation des Baufortschritts
Dokumentation des Baufortschritts
Dokumentation des Baufortschritts - siehe Bildunterschrift
Außenwand EG und 1. OG
Dokumentation des Baufortschritts - siehe Bildunterschrift
Schalung Außenwand 1. OG inkl. Schrägabstützung
Dokumentation des Baufortschritts - siehe Bildunterschrift
Betonierarbeiten Treppenhauswand
Dokumentation des Baufortschritts - siehe Bildunterschrift
Betonierarbeiten an der Aufzugsschachtwand
Dokumentation des Baufortschritts - siehe Bildunterschrift

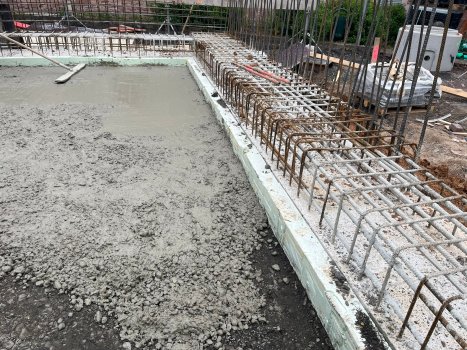

Bewehrungsarbeiten am 2. Abschnitt der Bodenplatte

06.05. - 10.05.2024 | GRUNDSTEINLEGUNG

Dokumentation des Baufortschritts - siehe Bildunterschrift
Am Mittwoch, den 08.05. fand die Grundsteinlegung für den Erweiterungsbau statt. Neben Vorstand- und Fraktionsmitgliedern waren die Architekten und Ingenieure sowie Mitarbeiter der Gemeindeverwaltung eingeladen.

29.04. - 03.05.2024 | SCHALUNG AUßENWAND UND AUFZUGSSCHACHTWAND

Dokumentation des Baufortschritts - siehe Bildunterschrift
Bauteilhöhe 8 - 9 m
Dokumentation des Baufortschritts - siehe Bildunterschrift

15.04. - 26.04.2024 | BETONIERARBEITEN | 1. ABSCHNITT BODENPLATTE

Dokumentation des Baufortschritts - siehe Bildunterschrift
Drohnenaufnahme 1. Abschnitt Bodenplatte
Dokumentation des Baufortschritts - siehe Bildunterschrift
Dokumentation des Baufortschritts - siehe Bildunterschrift
170 m³ Beton werden über eine Großmast-Betonpumpe mit einer Reichweite von 60 m gefördert
Dokumentation des Baufortschritts - siehe Bildunterschrift
Verlegung von 92,5 t Stahl
Dokumentation des Baufortschritts - siehe Bildunterschrift
690 m² Perimeterdämmung unter der Bodenplatte sowie entsprechender PE-Folie
Dokumentation des Baufortschritts - siehe Bildunterschrift
Einbau Sauberkeitsschicht
Dokumentation des Baufortschritts - siehe Bildunterschrift
Herstellung Untergrund für die Sauberkeitsschicht

02.04. - 12.04.2024 | BEWEHRUNGSARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Schalung der Aufzugsunterfahrt
Dokumentation des Baufortschritts - siehe Bildunterschrift
Betonverschalung

18.03. - 28.03.2024 | ERDARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
weiterer Erdaushub Fundamente und Bodenplatte
Dokumentation des Baufortschritts - siehe Bildunterschrift

Dokumentation des Baufortschritts - siehe Bildunterschrift
Anlieferung und Aufbau Kran

11.03. - 15.03.2024 | VERBAUARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Fertigstellung Spundwände
Dokumentation des Baufortschritts - siehe Bildunterschrift
Spundwände werden mit entsprechenden Rüttelgerät durch besondere Rammverfahren in die Baugrube eingesetzt und miteinander verbunden
Dokumentation des Baufortschritts - siehe Bildunterschrift
Anlieferung der 7 m langen Spundwandprofile für den geplanten Baugrubenverbau

04.03. - 08.03.2024 | VERBAUARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Herstellung einer behelfsmäßigen Baustraße bzw. Arbeitsfläche für die Verbauarbeiten

26.02. - 01.03.2024 | ENTWÄSSERUNGSKANALARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
In dieser Woche fanden diverse Arbeiten für die Verlegung der Entwässerungskanal/-leitungen statt.

23.02.2024 | BEGINN DER ABBRUCHARBEITEN

Dokumentation des Baufortschritts - siehe Bildunterschrift
Ausbau von ca. 700 m² Betonsteinpflaster sowie Rasengittersteine
Dokumentation des Baufortschritts - siehe Bildunterschrift

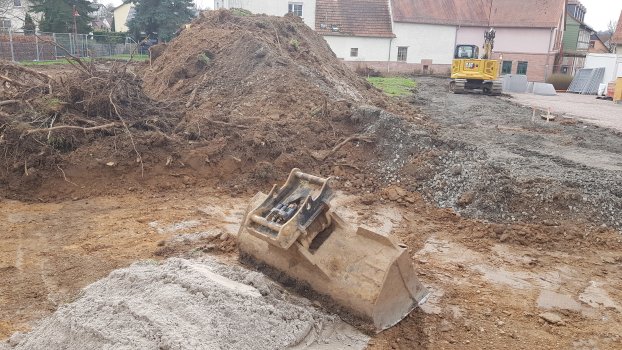

Baugrubenaushub von ca. 1.200 m³ Boden

BAUSTELLENEINRICHTUNG

220 m Bauzaun werden aufgestellt
220 m Bauzaun werden aufgestellt
